Incarichi - Appalti integrati

Riqualificazione urbana del quartiere Pennello

STAZIONE APPALTANTE

Comune di Vibo Valentia


SCADENZA 11/04/2012
Appalto per l'affidamento della progettazione ed esecuzione dei lavori di "Riqualificazione urbana del quartiere Pennello".

La gara sarà esperita con procedura aperta così come definita dall'art. 3, comma 37, del D.Lgs. 12/04/2006, n. 163, e smi, nel rispetto di quanto previsto dagli artt.. 53, comma 2, lettera c), e art. 55 , da esperire secondo il criterio di aggiudicazione di cui agli artt. 81 e 83 del d.lgs n. 163/06,.
Saranno ammesse soltanto offerte di ribasso, mentre saranno escluse offerte alla pari ed offerte in aumento.

Luogo dell'intervento: Comune di Vibo Valentia - frazione Vibo Marina quartiere “Pennello”

Descrizione sommaria delle prestazioni dell'appalto dei Lavori necessari alla riqualificazione del quartiere Pennello
- Le attività di indagine di dettaglio geologiche, geotecniche, necessarie e quanto gli Enti competenti possano richiedere ai fini dell'approvazione del progetto definitivo-esecutivo, coordinamento della sicurezza in fase di progettazione;
- Progettazione definitiva quale offerta ed esecutiva ai sensi di quanto previsto dalle Disposizioni contrattuali particolari;
- Coordinamento della sicurezza in fase di progettazione,
- Attività tecnico amministrative finalizzate all'acquisizione dei pareri, nulla osta, autorizzazioni degli Enti interessati, occorrenti all'approvazione dei progetti definitivo-esecutivo;
- Esecuzione dei lavori sulla base di quanto descritto negli elaborati progettuali approvati dall'Amministrazione Appaltante.
Si intende che risultano a carico della Ditta Appaltatrice:
1) Indagini di dettaglio geologiche necessarie e relativi elaborati redatti da un professionista abilitato, la verifica del modello preliminare e la definizione del modello geologico definitivo;
2) La Progettazione definitiva quale parte di offerta e la progettazione esecutiva;
3) Le attività tecnico amministrative finalizzate all' acquisizione dei pareri, nulla osta, autorizzazioni degli Enti interessati, occorrenti all'approvazione dei progetti definitivo-esecutivo;
4) l'onere dell' approntamento e della sistemazione finale delle aree utilizzate per il cantiere e per il deposito provvisorio delle attrezzature, macchinari, materiali, ecc..
5) la redazione dei Piani di sicurezza e dei documenti previsti dalle normative vigenti in materia di sicurezza e salute dei lavoratori, in particolare dall'art. 131 del D.lgs. 163/2006 e ss. mm. e dal D. Lgs. 81/2008 ss. mm.;
6) l'esecuzione delle opere sulla base degli elaborati progettuali approvati dall'amministrazione e progettati.

Categoria prevalente
- OG3 Classifica riferita all'intero importo dei lavori in appalto: classifica V


Quantitativo o entità dell'appalto
A € 4.800.000,00 - A= B+C+D+E+F+G ( CNPAIA ed Iva esclusi ) di cui:

B € 4.400.000,00 - Importo dei lavori (Iva esclusa)
C € 107.500,00 - Importo complessivo delle spese per la progettazione definitiva (CNPAIA ed Iva esclusi);
D € 137.500,00 - Importo complessivo delle spese per la progettazione esecutiva (CNPAIA ed Iva esclusi)
E € 25.000,00 - Importo complessivo delle spese per il coordinamento sicurezza in fase di progettazione (CNPAIA ed Iva esclusi)
F € 30.000,00 - Importo complessivo delle spese per indagini e studio geologico (CNPAIA ed Iva esclusi)
G €100.000,00 - Oneri per l'attuazione dei piani di sicurezza, non soggetti a ribasso (Iva esclusa)
H € 4.700.000,00 H= A-G: Importo a base di gara ( €. 4.400.000,00 (B) per lavori ed €. 300.000,00 (C+D+E+F) per spese di progettazione definitiva ed esecutiva , per il coordinamento della sicurezza in fase di progettazione e indagini e studio geologico ) (Iva e CNPAIA escluse)
Categoria prevalente: OG3
classifica riferita all'intero importo dei lavori V

L'importo degli oneri per garantire la sicurezza e la salute dei lavoratori stimato nel progetto preliminare è puramente indicativo. Il concorrente dovrà stimare l'importo necessario in base ai contenuti ed alle previsioni del Piano di sicurezza e Coordinamento che allegherà al progetto esecutivo. Se in fase esecutiva, a giudizio del coordinatore per l'esecuzione dei lavori, l'importo stimato per garantire la sicurezza e la salute dei lavoratori non risulterà sufficiente, gli oneri aggiuntivi saranno totalmente a carico dell'impresa esecutrice.

Classi e categorie della progettazione

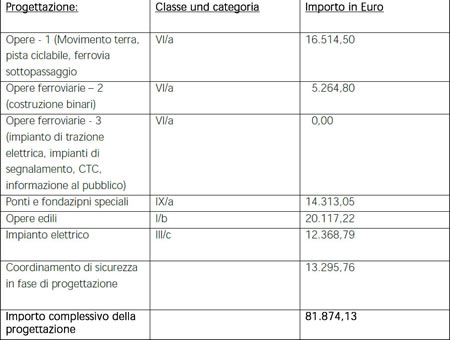

Ai fini del raggruppamento di professionisti di tipo verticale si indica quale servizio principale quello relativo alla classe VIa e quali servizi accessori quelli appartenenti alle classi Ie, IVc e VIII.
VI a - servizio principale - importo dei lavori corrispondente € 1.520.000,00
Ie - servizio accessorio - importo dei lavori corrispondente € 500.000,00
IVc - sevizio accessorio - importo dei lavori corrispondente € 1.140.000,00
VIII - servizio accessorio - importo dei lavori corrispondente € 1.240.000,00
3.2.2 modalità di determinazione del corrispettivo: a corpo ai sensi di quanto previsto dal combinato disposto dall'art. 53 comma 4 e 82 comma 2 lett. b del DLGS n. 163/2006 e smi.
L'importo forfetario complessivo dell'offerta, sebbene determinato attraverso applicazione dei prezzi unitari offerti alle quantità delle varie lavorazioni, resta fisso ed invariabile.

Criterio di aggiudicazione
A favore dell'offerta economicamente più vantaggiosa, ai sensi dell'art. 83 del D.Lgs. 163/2006, con la ripartizione del punteggio massimo di 100 punti attribuito in base ai seguenti elementi:

L'aggiudicazione dell'appalto verrà disposta a favore del concorrente che avrà ottenuto il punteggio complessivo più alto, come risultante dalla somma del punteggio attribuito all'offerta tecnica ed economica. Non saranno ammessi alle fasi successive di gara i concorrenti che raggiungano un punteggio inferiore al 40% di quello massimo consentito, riferito agli elementi di natura qualitativa, ovvero inferiore a punti 26. In caso di parità di punteggio complessivo l'aggiudicazione avverrà a favore del concorrente che avrà ottenuto il maggior punteggio nella valutazione dell'offerta tecnica. In caso di parità di punteggio, sia nella valutazione tecnica che in quella economica, si procederà ai sensi dell'art. 77 del R.D. 23.05.1924 n. 827.
La valutazione delle offerte sarà effettuata dalla commissione giudicatrice appositamente nominata ai sensi art. 84 del d.lgvo 163/2006 con provvedimento dell'Amministrazione Comunale di Vibo Valentia o del regolamento SUA.
Ove l'Amministrazione dovesse ravvisare ipotesi di anomalia ai sensi dell'art. 86 del D.Lgs. 163/2006 e s.m.i., sarà preventivamente attivato il procedimento di contraddittorio ad opera del RUP dei lavori di cui all'art. 10 del Codice, ai sensi degli artt. 87 e 88 del D.Lgs.163/2006 e s.m.i. Inoltre la verifica dell'offerta sul sospetto di anomalia potrà essere iniziata nei confronti delle prime cinque offerte ad opera del RUP medesimo.
Non saranno ammesse le offerte comunque condizionate, le offerte presentate in termini generali o senza l'indicazione esplicita di quanto richiesto nel presente documento, per gli interventi progettati.
4. Durata dell'appalto o termine di esecuzione
a) Il termine per la consegna del progetto esecutivo è fissato in giorni 40 quaranta naturali successivi e consecutivi decorrenti dalla data dell'apposito ordine di servizio impartito dal Responsabile Unico del Procedimento.
b) Per i lavori: 600 giorni seicento giorni naturali, successivi e consecutivi dalla data del verbale di consegna dei lavori. Codice CUP: E49J10000550006
Codice CIG: 3215028508
