Consolidamento acquedotto mediante l’impiego di micropali precaricati in acciaio

Può succedere che le strutture interessate da dissesti di varia natura ed in particolare da cedimenti delle fondazioni, siano particolarmente importanti e st...

16/01/2017
© Riproduzione riservata
Consolidamento acquedotto mediante l’impiego di micropali precaricati in acciaio

Può succedere che le strutture interessate da dissesti di varia natura ed in particolare da cedimenti delle fondazioni, siano particolarmente importanti e strategiche per la comunità. Basti pensare ad esempio alle Scuole piuttosto che agli impianti di depurazione, alle strade o agli acquedotti pubblici. In questi casi gli interventi di messa in sicurezza, stabilizzazione e consolidamento delle fondazioni oltre che definitivi e sicuri debbono necessariamente essere rapidi e possibilmente poco invasivi in modo da poter ridare rapidamente piena funzionalità all’oggetto del consolidamento.

In questa case history parliamo del recupero e della stabilizzazione della cabina di manovra di un acquedotto interessata da crepe e fessurazioni dovute a cedimento del terreno di fondazione nel Comune di Longarone (BL).

Tipologia intervento
Micropali Precaricati SYSTAB in acciaio, pressoinfissi mediante martinetti idraulici a contrasto con la struttura da stabilizzare.

Luogo intervento
Longarone (BELLUNO).

IL DISSESTO

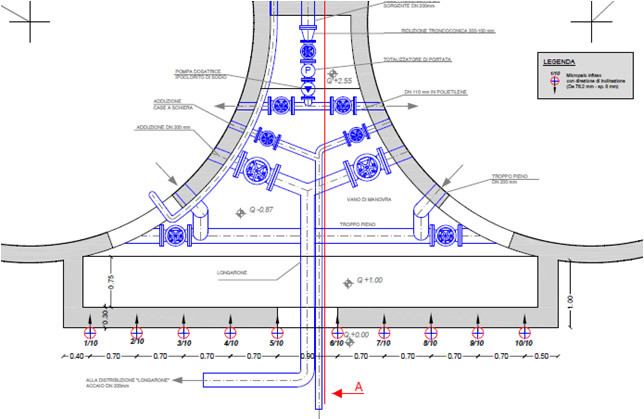

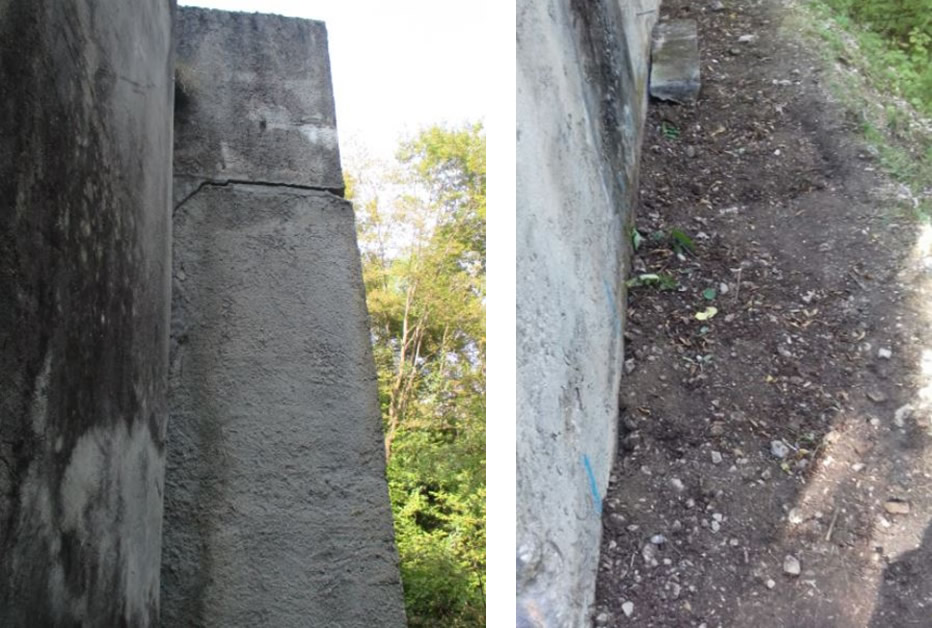

La struttura oggetto del dissesto è la cabina di manovra dell’acquedotto di Longarone (BL), un fabbricato interamente costruito in cemento armato, sito a mezza costa su un versante particolarmente ripido poco a nord del centro abitato. Il manufatto nel corso degli anni ha manifestato progressivi cedimenti differenziali, iniziati poco dopo la costruzione. I cedimenti erano molto evidenti nella porzione a valle, impostata su materiale di riporto e con la scarpata, immediatamente limitrofa al fabbricato, in lenta ma progressiva erosione. La struttura con fondazioni in c.a., a platea ha manifestato un movimento di rotazione monolitico, che, se non arrestato, avrebbe presto compromesso la sicurezza e l’utilizzo dell’impianto stesso.

Systab

La Società che gestisce l’acquedotto ha da subito ricercato un intervento risolutivo di consolidamento e stabilizzazione, che non necessitasse di opere complesse e non comportasse l’uso di macchine operatrici ingombranti; infatti l’accessibilità del cantiere è estremamente limitata e le vie di accesso impervie. Inoltre la presenza della scarpata vicinissima al fabbricato e la delicatezza dell’opera da consolidare, hanno portato Committenza e Progettisti a scegliere un sistema che limitasse al massimo gli scavi (visto anche il pochissimo spazio per gestire il materiale di risulta) e non comportasse dannose vibrazioni oltre alla possibilità di operare con macchine e attrezzature trasportabili manualmente o al massimo con l’impiego di un piccolo fuoristrada. La scelta è stata quella di utilizzare i micropali a contrasto precaricati di SYSTAB, una tecnologia che sfrutta i martinetti idraulici per infiggere a pressione pali modulari in acciaio ad alta resistenza di diametro 76 mm (o superiori all’occorrenza).

Nel caso specifico si trattava di intervenire sul fronte a valle trasferendo il peso della struttura al substrato roccioso, superano quindi i primi strati di detrito e materiale riportato molto scarsamente addensato.

Systab

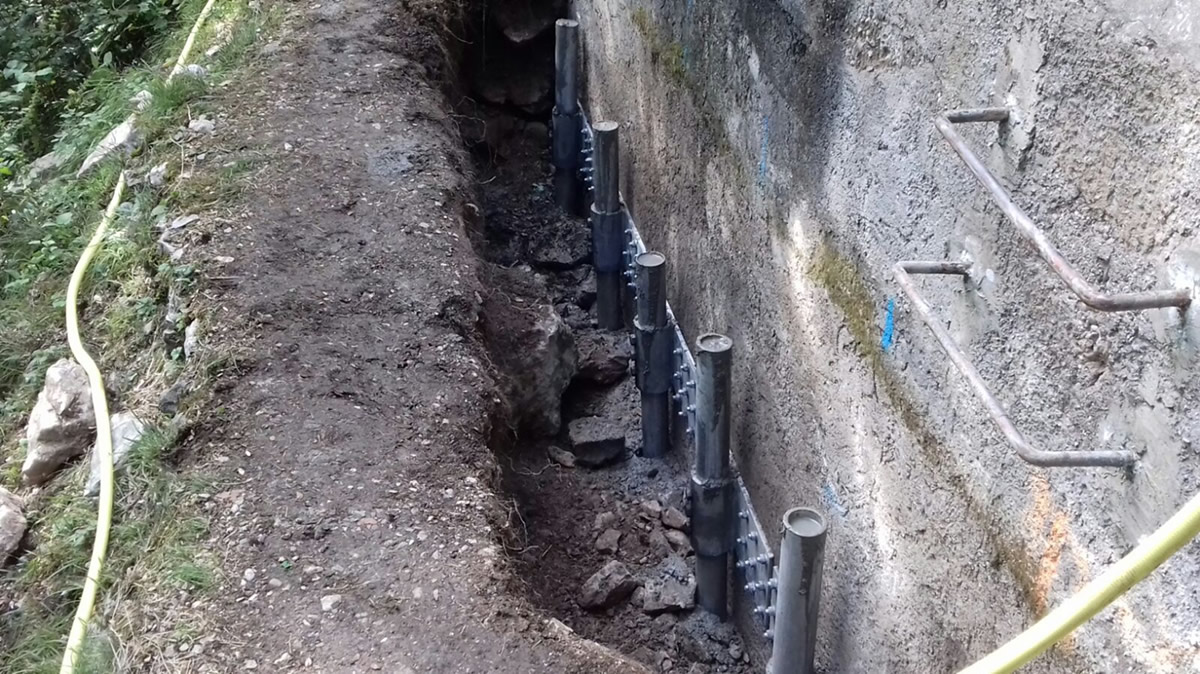

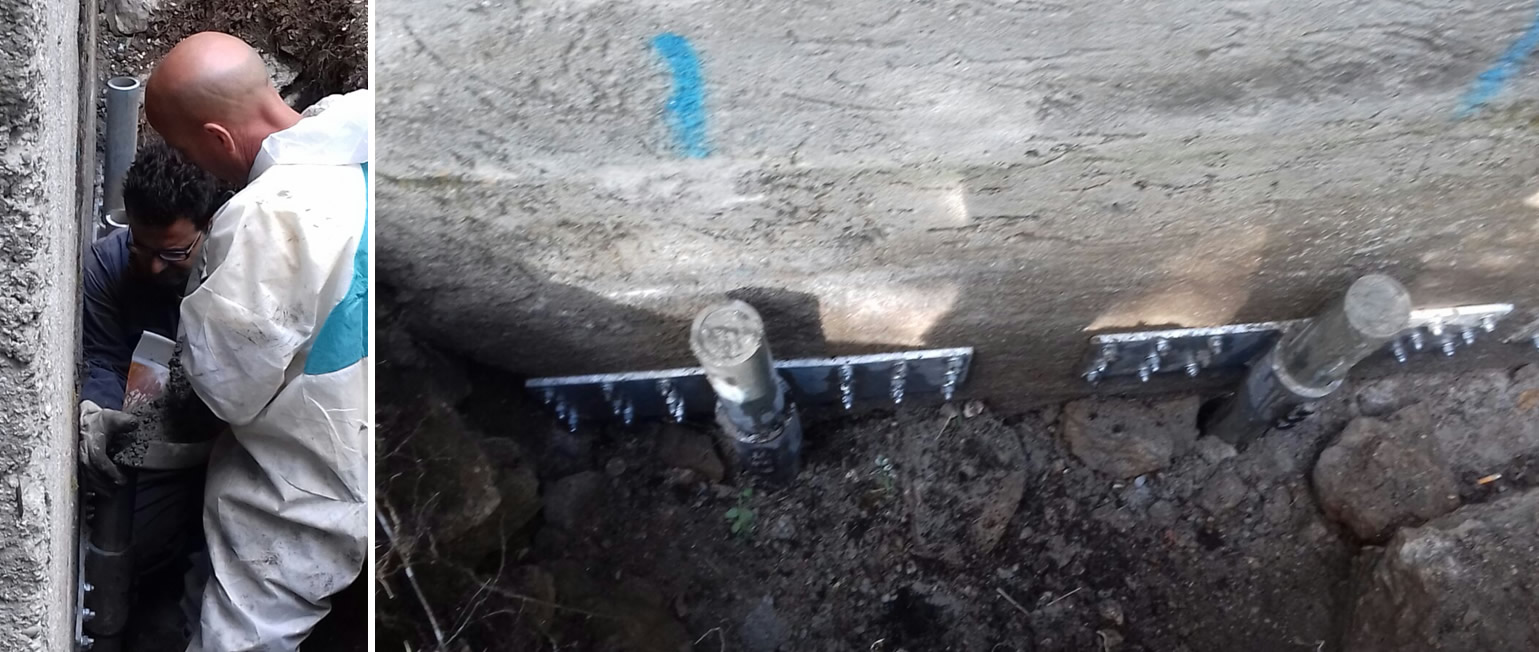

Previo carotaggio della platea di fondazione, sono stati quindi messi in opera 10 micropali precaricati di lunghezza media 8 metri collegati alla struttura mediante piastre in acciaio.

Il sistema sopra descritto consente di ottenere il massimo da questa tecnologia ed in particolare di:

  • limitare le opere di scavo e installare i pali senza produrre materiale di risulta né vibrazioni;
  • controllare la pressione di installazione in continuo e collaudare la portata raggiunta da ogni micropalo installato;
  • precaricare ogni micropalo con un pressioni superiori a quelle di esercizio, imponendo i cedimenti primari ed evitando assestamenti prolungati nel tempo;
  • garantire un collegamento efficacie palo-struttura al termine delle opere;
  • eseguire le prove di carico secondo normativa vigente in modo rapido e preciso.

Systab

Il cantiere in oggetto è stato eseguito e completato in soli 6 giorni, compresi scavi, carotaggi della fondazione ed i successivi rinterri e ripristini.

Systab

Per avere maggiori informazioni o richiedere una consulenza tecnica gratuita CLICCA QUI

Lavoro eseguito da:

Systab

Committente: Pubblico
Data: settembre 2016
